実例紹介
現場レポート

省空快居

  • 新築
私たちが担当しています
No. 2026年2月11日

地鎮祭 これから始まります!

寒波で冷え込む朝。
澄みきった冬空の下、地鎮祭を執り行いました。
厳しい寒さの中でしたが、無事に工事の安全を祈願。ここから工事が始まります!

澤井 大輔
No. 2026年3月10日

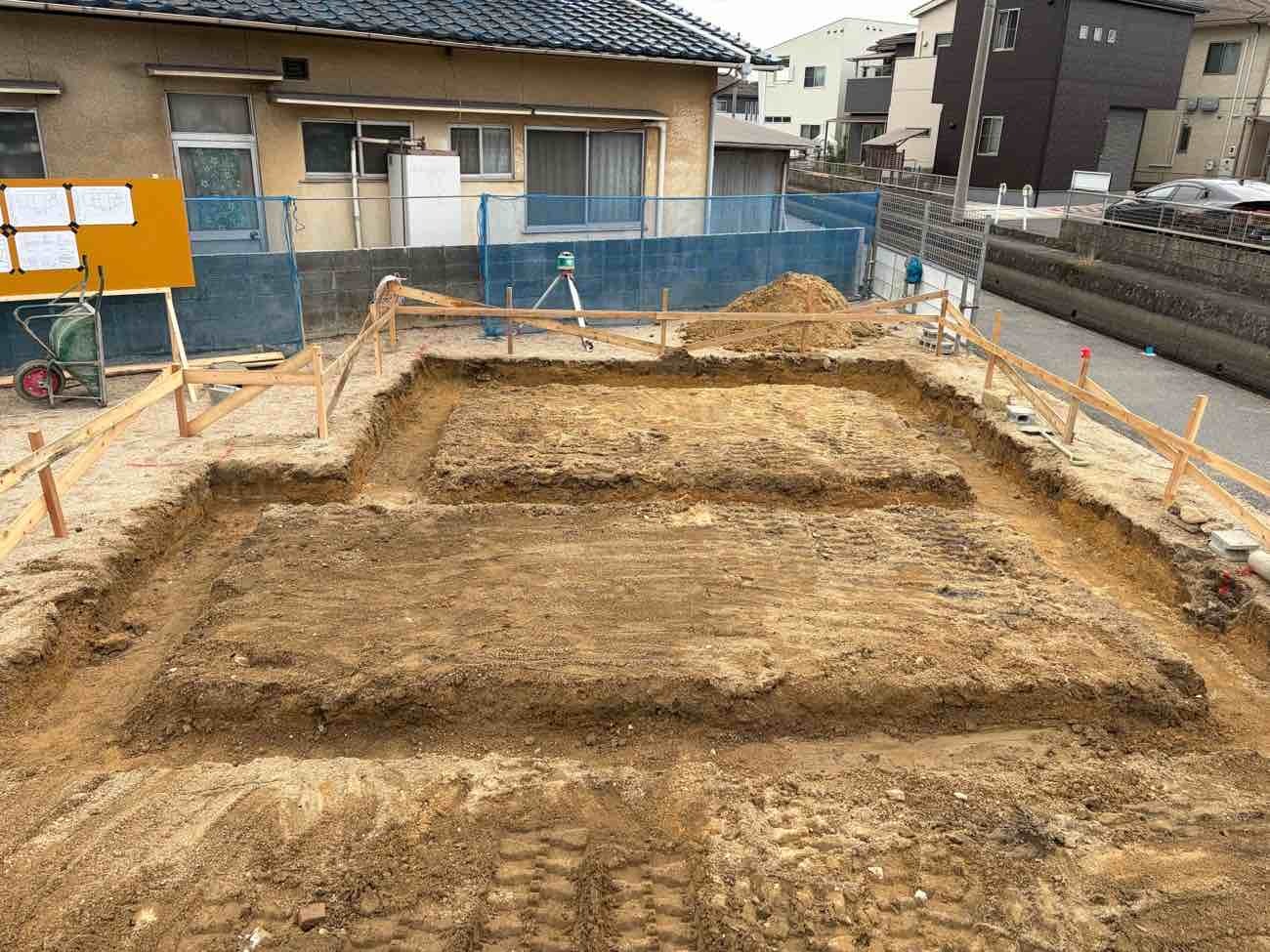

基礎工事始まりました

丁張で建物の位置を出したら、土を掘っていきます。

東山 祐一朗
No. 2026年3月11日

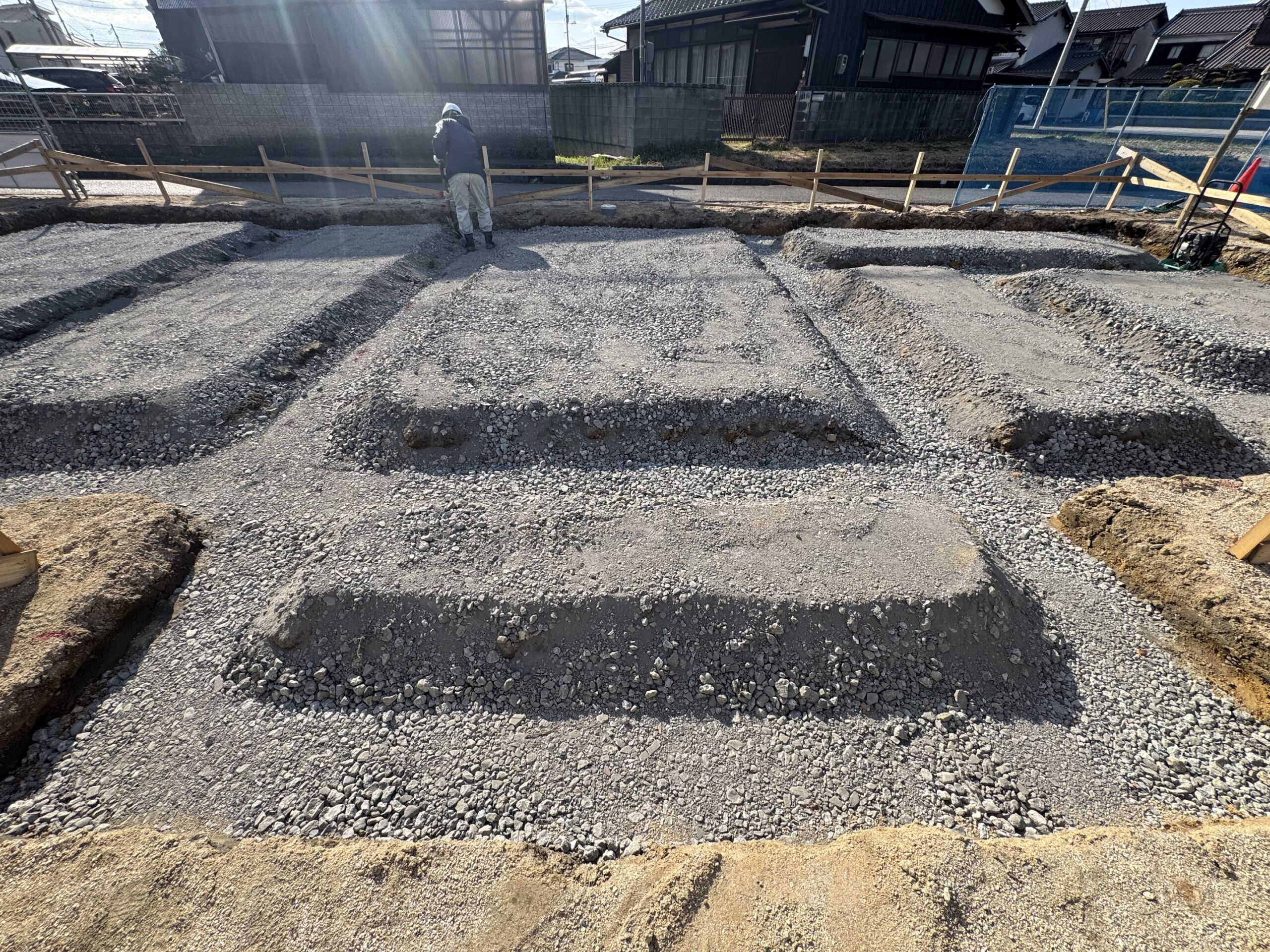

砕石地業

建物を支える地盤の安定や、沈下を防ぐため、砕石を敷き詰めてしっかりと締め固める重要な作業です。

東山 祐一朗
No. 2026年3月14日

基礎工事

現場に鉄筋が入ってきました。

配置・組立の作業をおこなっていきます。

東山 祐一朗
No. 2026年3月16日

基礎工事

鉄筋も組み終わり、これから型枠の準備にはいります。

東山 祐一朗
No. 2026年4月4日

基礎工事

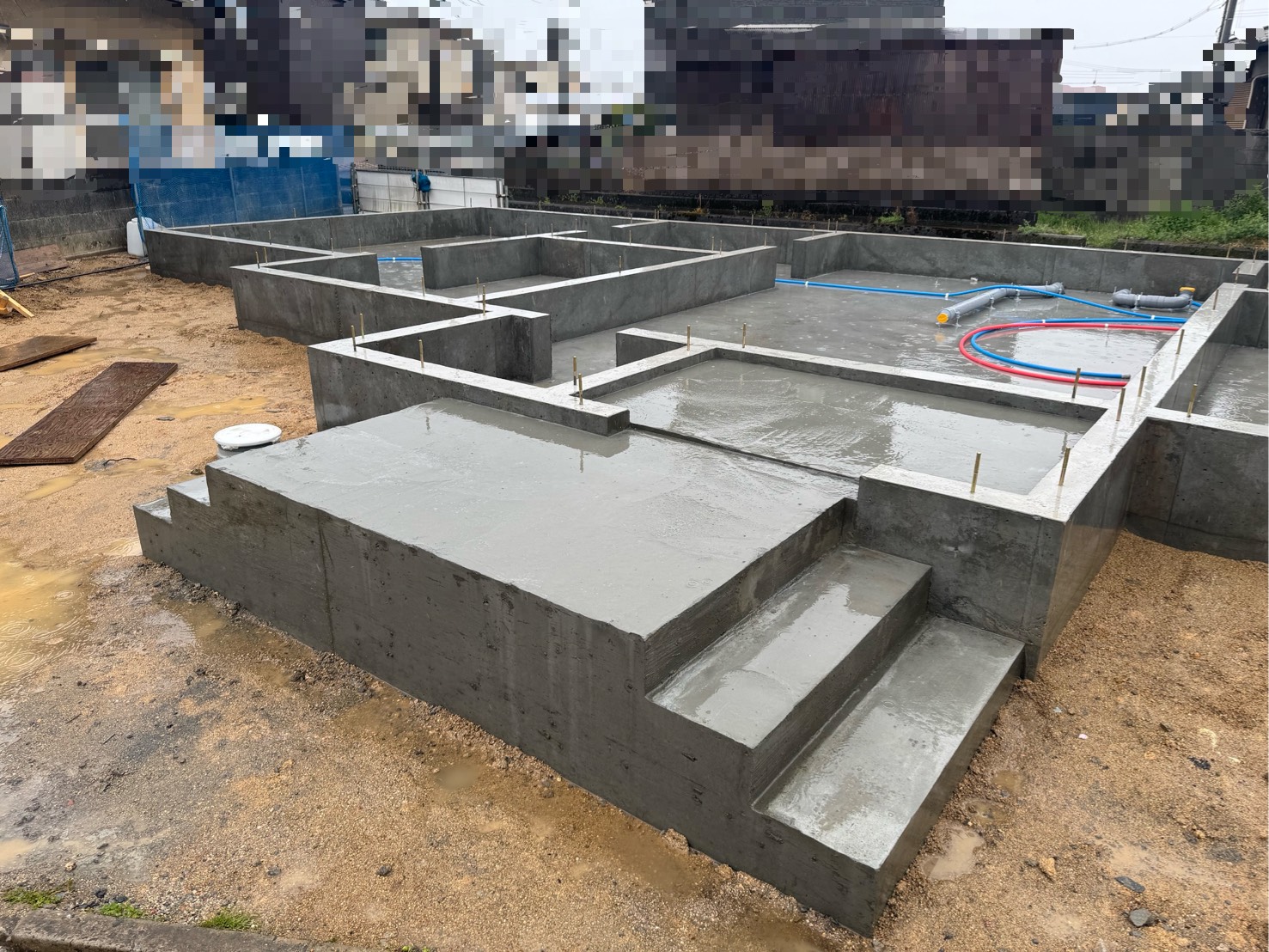

今日は完成を見にきました。

基礎工事・先行配管の工事も完了しました。

この後は、土台を敷いて上棟までの準備をしていきます。

東山 祐一朗
No. 2026年4月7日

土台

土台の工事始まりました。

土台・大引き・根太を組んで、防蟻処置をします。

乾かして翌日、断熱材と合板をしいていきますよ。

東山 祐一朗
No. 2026年4月8日

土台

断熱材を開口寸法を確認し施工します。

東山 祐一朗
No. 2026年4月15日

棟上げ

ついにここまでやってきました。本日は棟上げです。大工の腕の見せ所です。

澤井 大輔
No. 2026年4月15日

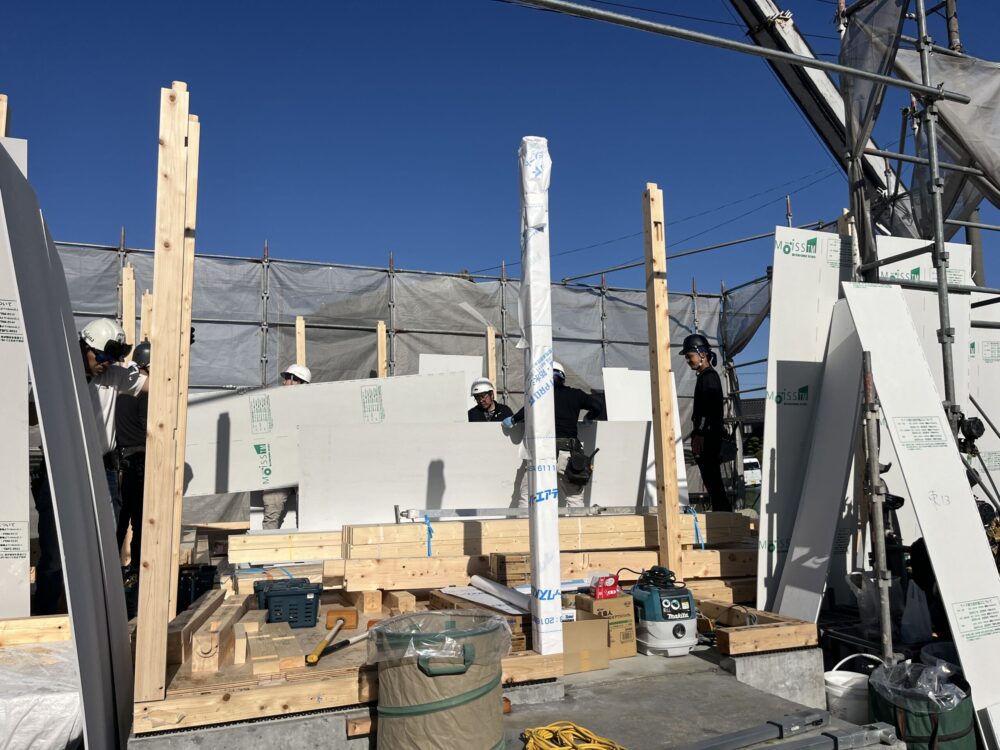

上棟

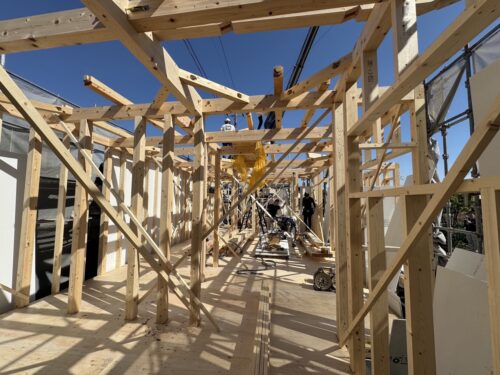

大工さん数名が集結して、各持ち場を仕上げています。

吊り方担当、構造材を納めていく担当、金物を施工担当、下げ振り担当、安全に気を付けながら棟上げを目標に工事をしています。

東山 祐一朗
No. 2026年4月17日

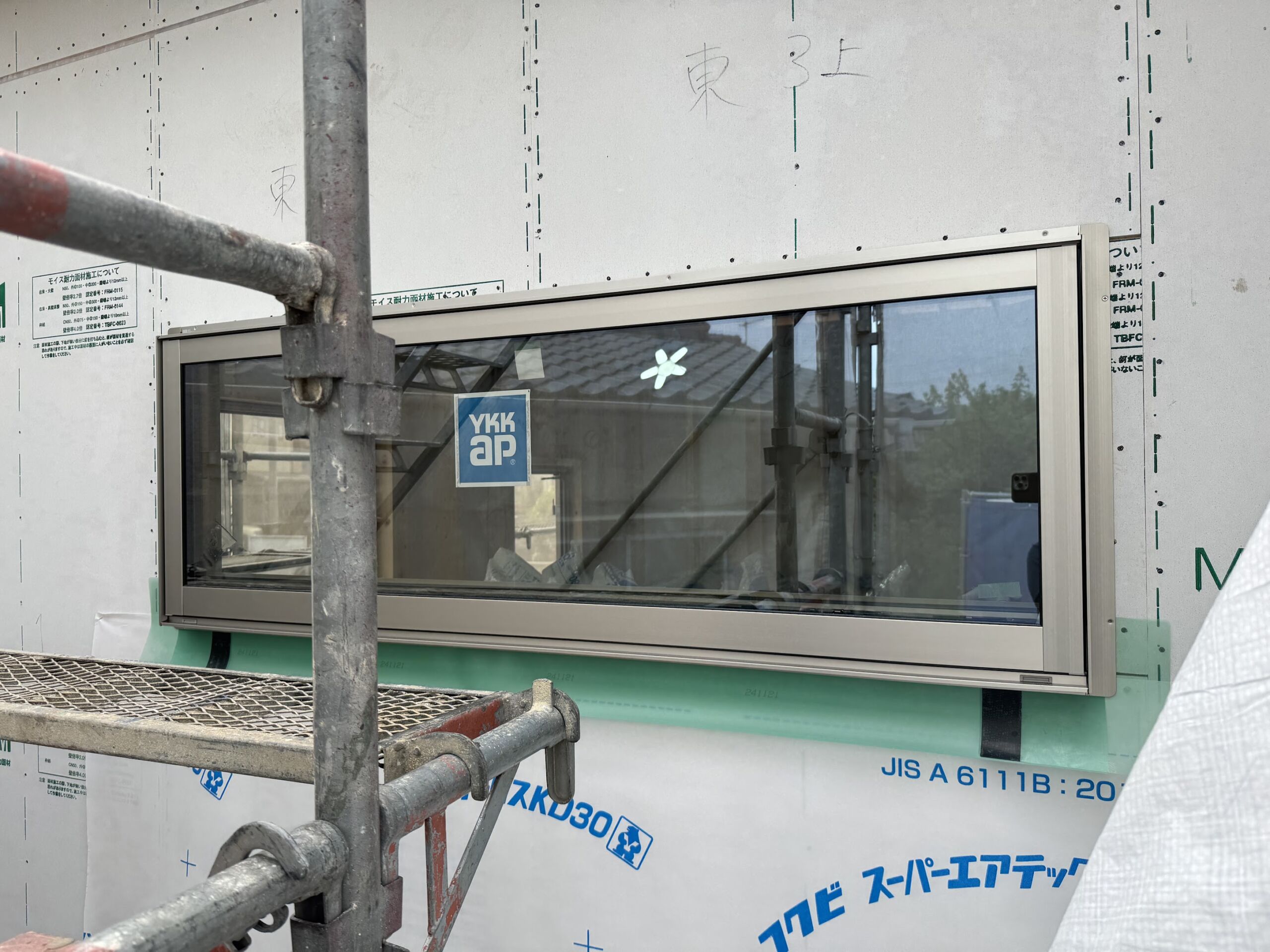

サッシ

さくじつは、問題もなく怪我もなく無事に上棟を終えました。

参加された大工さんお疲れ様でした。

今日からは、たくさんの資材が入ってきます。

どんどん工事も進んでいきますよ~

まずは、サッシをつけていきます!

東山 祐一朗
No. 2026年4月20日

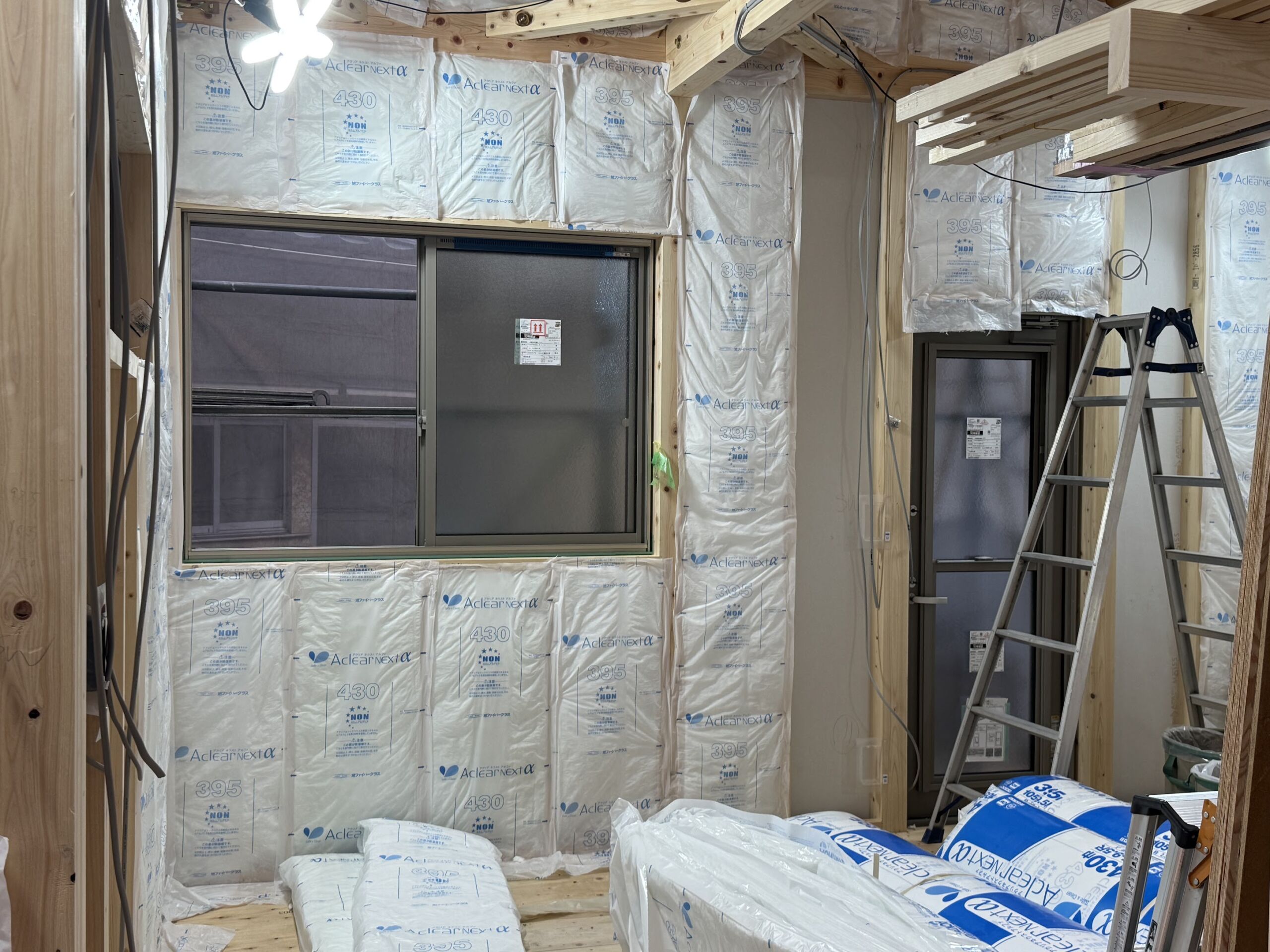

断熱材

断熱材の工事始まりました。工事途中にお邪魔して写真をパシャリ。

この後は、第三者機関による断熱材の検査をします。

検査後に問題なければ壁を作っていきますよ。

東山 祐一朗
No. 2026年4月21日

本日は床を工事です。

フローリングをはっています。

使用したのは、桜。

1枚1枚はっていきます。

工事後すぐに養生しますから、次みえるのは美装前になります。

楽しみです。

東山 祐一朗
No. 2026年4月23日

お風呂

さくじつお風呂の工事が完了しました。

東山 祐一朗
No. 2026年5月9日

軒天

天気も良く、今日は軒天を工事します。

破風板を取り付けて、ヒノキの板をはっていきます。

割付をおこない、サイズを測り、はっていきます。

東山 祐一朗
No. 2026年5月12日

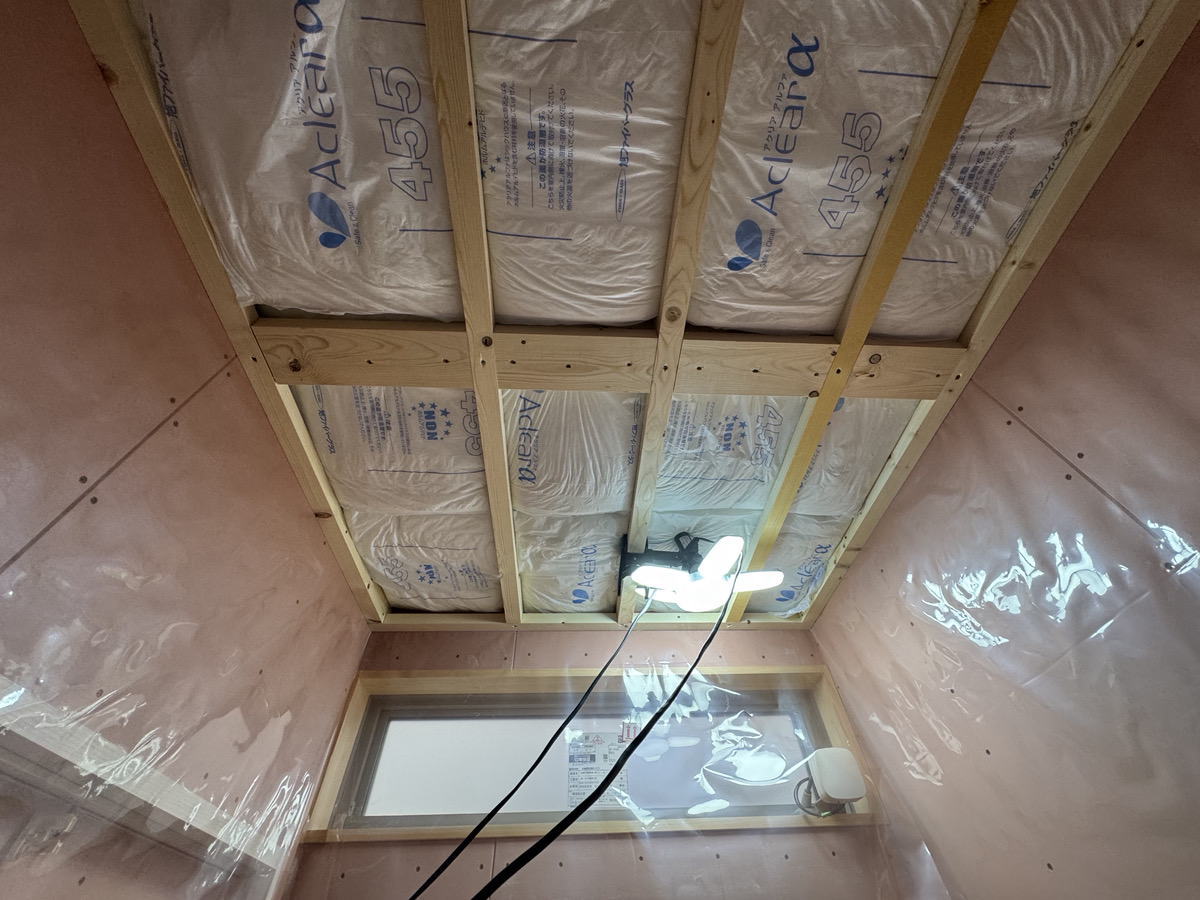

天井断熱材

本日の現場では、天井の下地作業を終え、天井断熱材を施工しています。

壁同様隙間をつくらないように、施工していきます。

東山 祐一朗
No. 2026年5月16日

ラス板

外壁は左官さんによるモルタル施工となります。

その為の前工事で、板を外壁にはる作業を終えました。

東山 祐一朗
No. 2026年5月18日

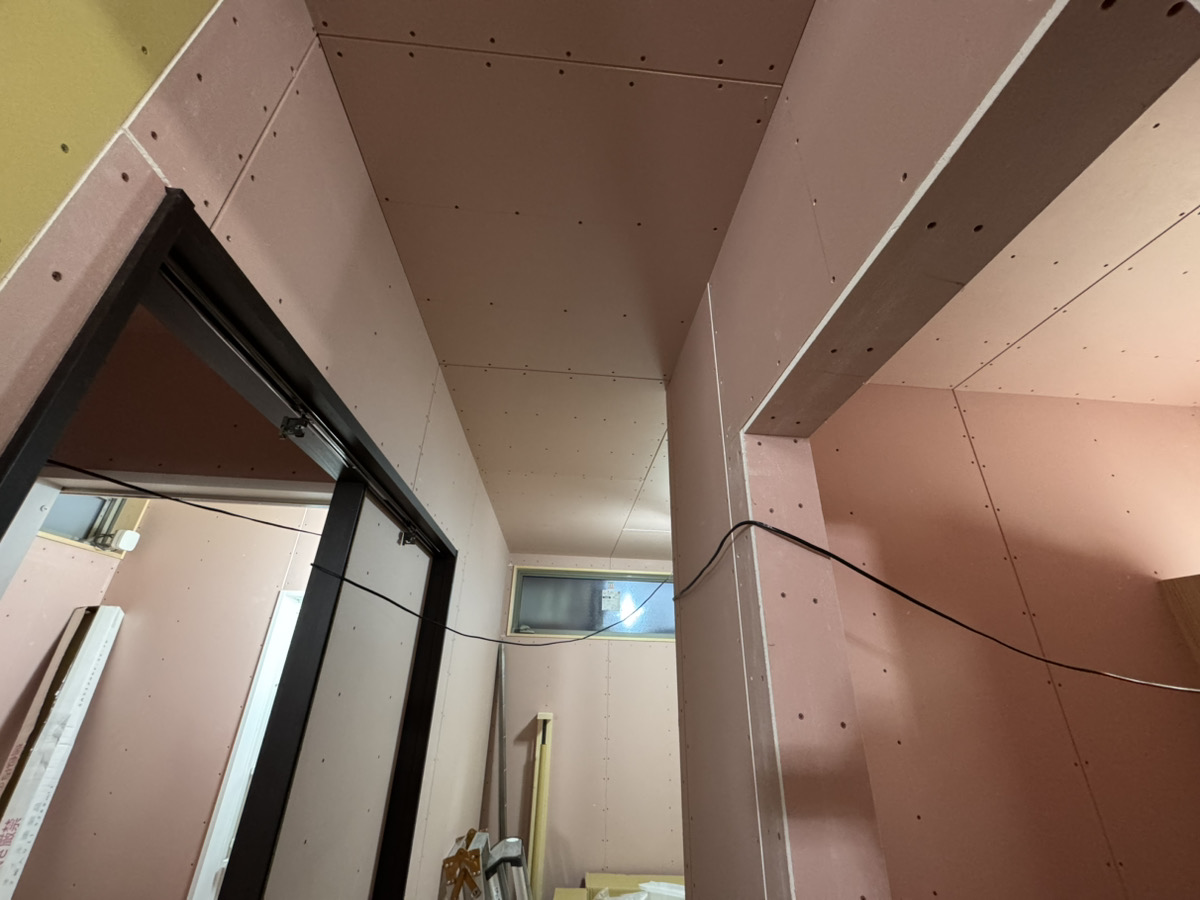

壁・天井工事

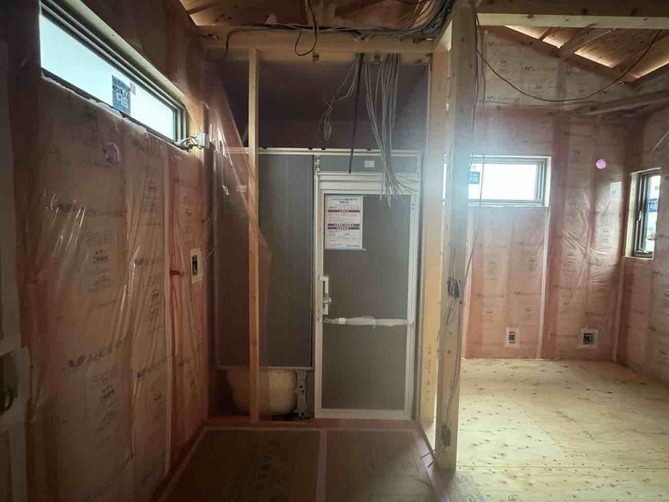

大工工事も完成に近づいてきました。

仕上に向けて、クロス・建具・電気・水道これからはいろんな工事が入ってきます。

東山 祐一朗
No. 2026年5月21日

リビング天井

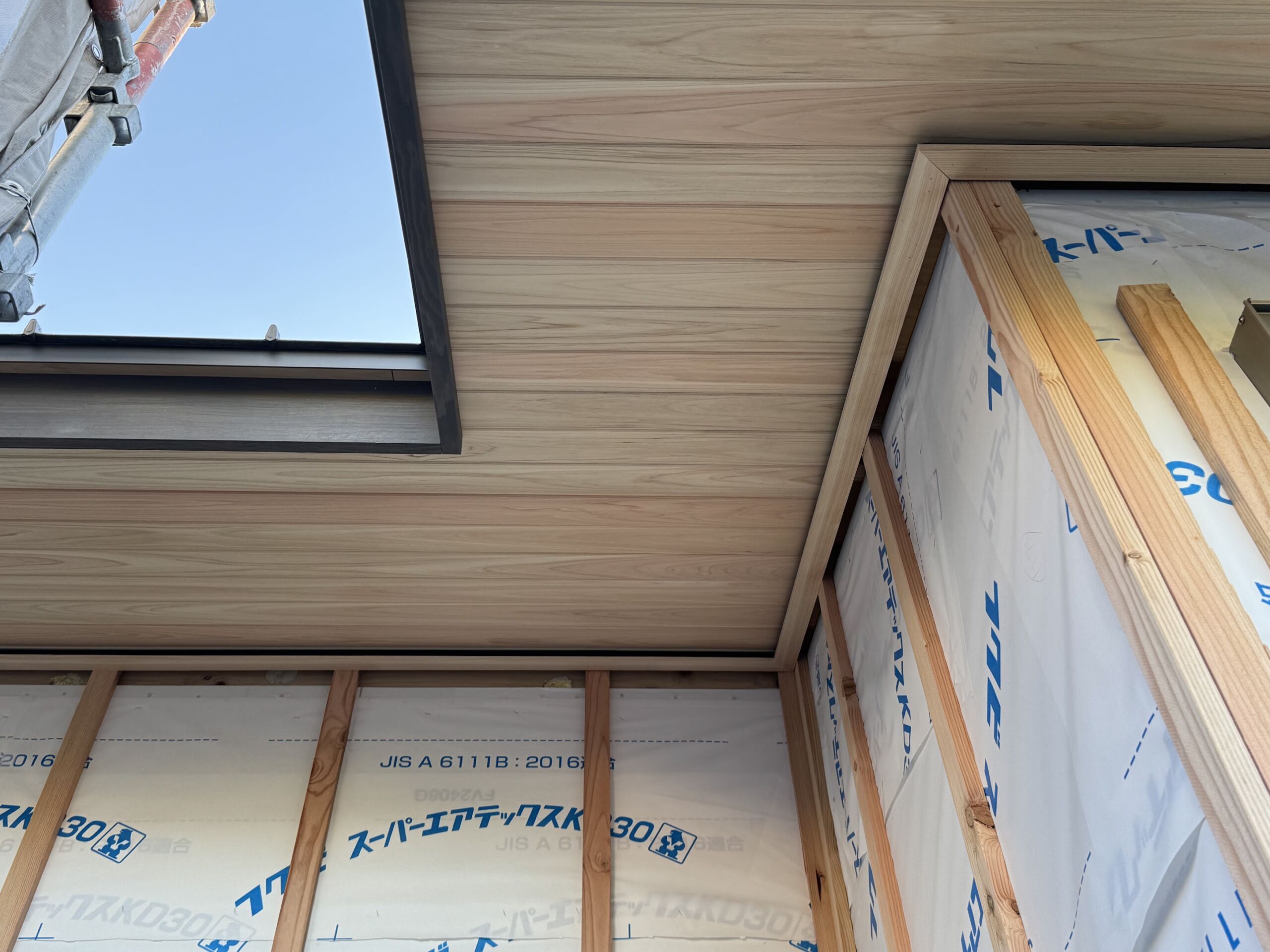

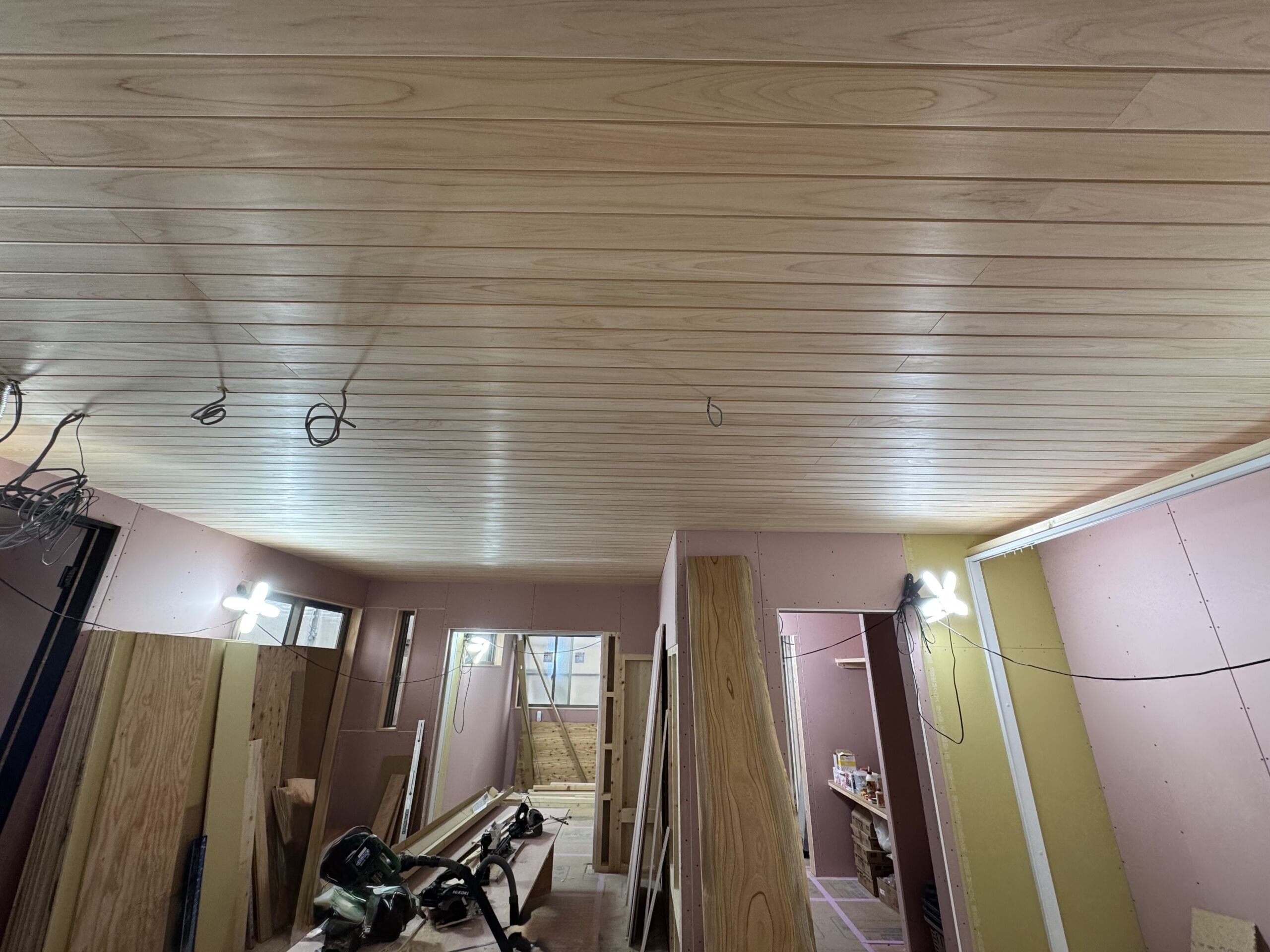

桧の羽目板を天井に工事します。

配線の位置など確認しながら、綺麗に仕上げてくれました。

東山 祐一朗
No. 2026年5月30日

木完

木工事、完了しました。

川上さんありがとうございました。

今日は、一緒に現場の清掃と片付けをします。使い終えた材料や廃材を撤去し綺麗にして、次の工事に移りたいとおもいます。

東山 祐一朗
No. 2026年6月6日

左官

最近雨が続きますね。

晴れのタイミングを見つけて、外壁の仕上げ工事がはじまりました。

ノンクラック工法で施工しております。

3層構造による強度で、集中的なひび割れを防ぎます。

東山 祐一朗
No. 2026年6月8日

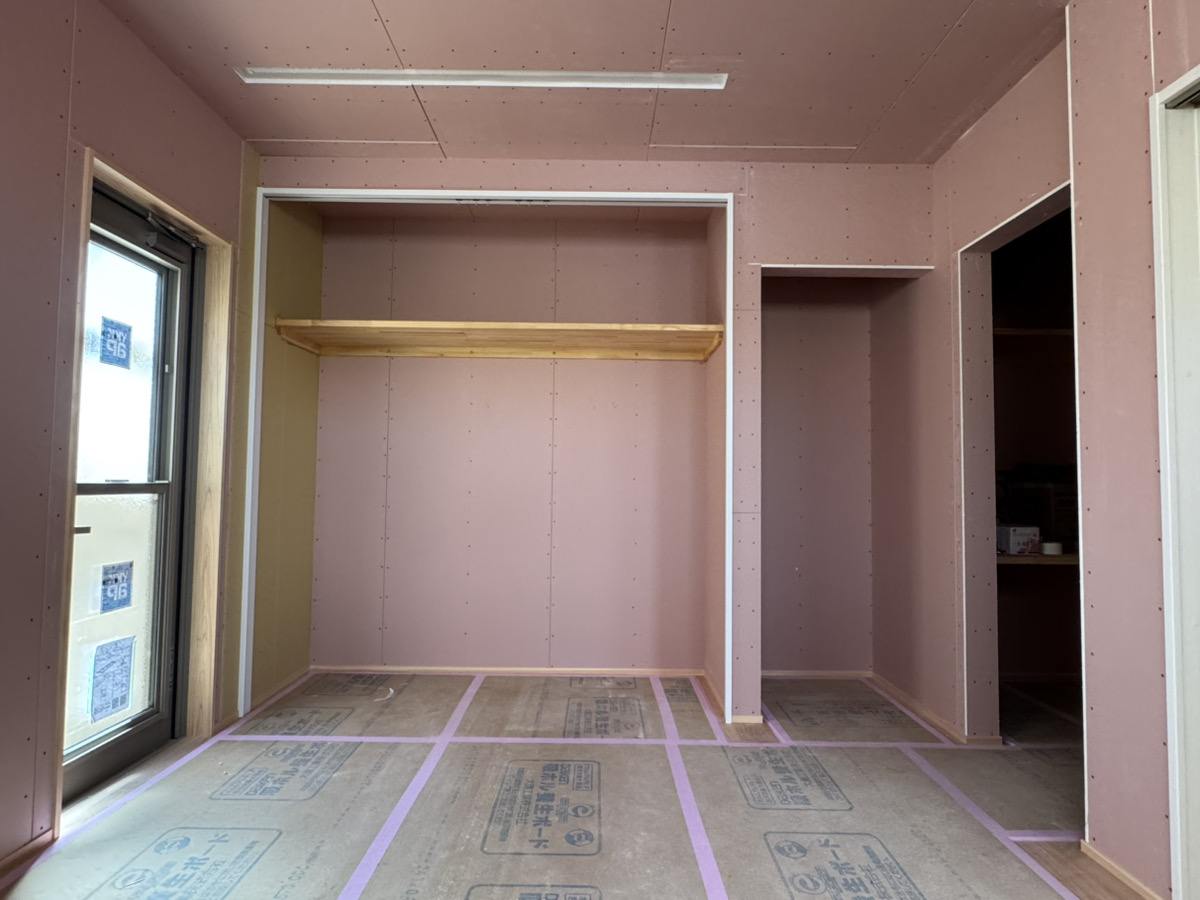

収納箇所へ棚を取り付けました。

内装前に外すので、今は仮止めです。

用途によって、高さを変更できるように、可動式を採用しております。

『一枚増やしたいな』と思っても、追加する事も可能ですよ~(^^)/

東山 祐一朗
No. 2026年7月8日

基礎 仕上げ

足場も取りましたので基礎の仕上げ工事になります。

FC玉石のNo305を施工しました。

東山 祐一朗
No. 2026年7月10日

便器取付

内装工事も完了したため、設備の取付をおこないました。

東山 祐一朗
No. 2026年7月13日

玄関のタイル工事

基礎の仕上げも完了したため、玄関タイルの工事をしました。

外部の仕事は完成となります。

東山 祐一朗
No. 2026年7月15日

建具

室内は建具を取り付けて完成です。

美装をする為に、養生をとっています。

東山 祐一朗
No. 2026年8月6日

お引渡し

最初にお声かけ頂いてから1年が過ぎ、ついに引き渡しを迎えることができました。

雪が降る地鎮祭、雨で延期になった上棟式と記憶に残る出来事がありましたが、引き渡し日は快晴の最高の天気で締めくくることができました。

一緒に家づくりを進めてこられたことを大変嬉しく思っています。これからこのお家でご家族皆さまがたくさんの思い出を作っていっていただければと切に願っております。

澤井 大輔
